長崎県諫早市の宇木建設施工現場の紹介します
気になる工事や施工・見積依頼もご気軽にご連絡ください

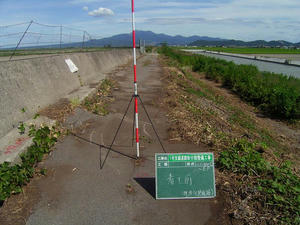

BHで既設の側溝を撤去しながら、
もう1台のBHで床堀し、
基礎砕石を入れ転圧完了します。
撤去し終わる頃には後は側溝を布設するだけの状態まで進んでいます。
布設しながら、あいたBHで埋戻をしていきます。
規制時間が限られているので施工段階は同時進行です。
あとで沈下しないよう何回も転圧します。
車道側と駐車場の入口は宇木建設㈱の舗装班の
他現場の人員の空いた時間に来てもらってチョコチョコ仮舗装をしていきます。
あと1日で管渠型側溝(300)は完了です。
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします
PR
歩道の右側から施工していたが、
ガス管と水道管が布設する場所に横断しており、
布設できなくなり反対車線の左の歩道から施工するように変更した。
左の車道と歩道の境界の管渠型側溝を布設している間に
ガス・水道の切替をしてもらい、工事の流れが止まらぬ様段取り替えです。
工事延長がL=180mあるので1日30m施工し、約1週間で次の縁石の工程です。
「宇木建設株式会社」
