傷んでいる道路の補修工事に
路上再生路盤工
があります。

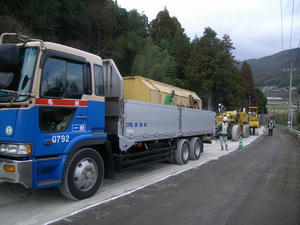

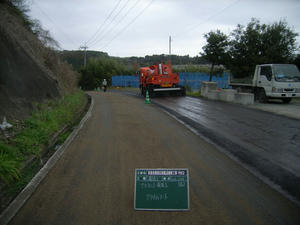

既設の舗装版を撤去します。
今回は切削機にて撤去

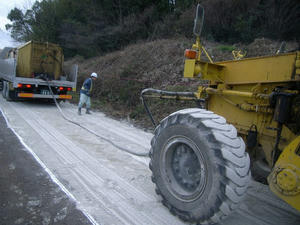

(1日で2700㎡撤去)

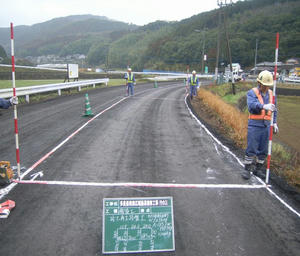

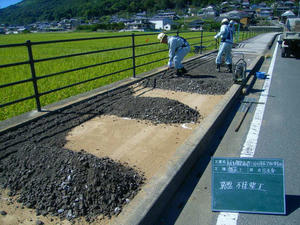

既設の路盤(砕石)に地盤改良材を混ぜるために、区割りします。
改良材を散布します
スタビライザにて混合です

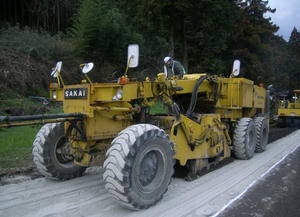

(40cm混合)
今回はアスファルト乳剤も一緒に混合です
1日約1500㎡地盤改良、

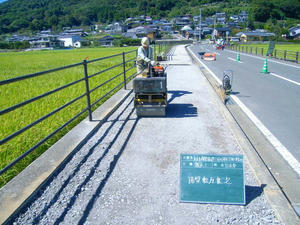

路上再生路盤工が完了です
改良は完了ですが、
その日の夕方からは道路は開放しないといけないので
改良が済み次第、路盤を仕上げます

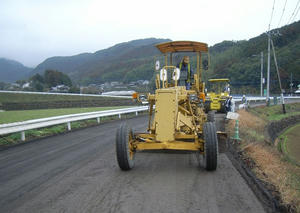

仕上がったらディストリビュータにて乳剤を散布
(いわいる砕石とアスファルトの接着剤)

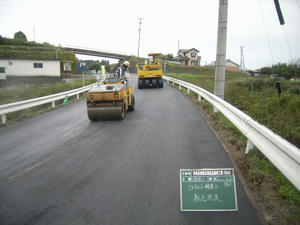

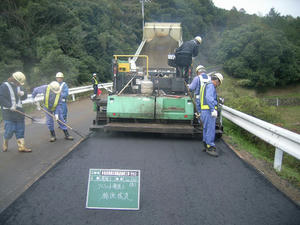

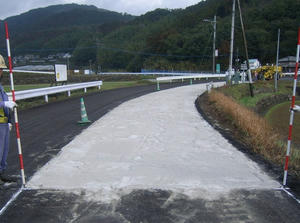

そして最後に舗装
1次転圧、2次転圧と仕上げて完了です
いろんな情報はこちらから
にほんブログ村
路上再生路盤工
があります。
既設の舗装版を撤去します。
今回は切削機にて撤去
(1日で2700㎡撤去)
既設の路盤(砕石)に地盤改良材を混ぜるために、区割りします。
改良材を散布します
スタビライザにて混合です
(40cm混合)
今回はアスファルト乳剤も一緒に混合です
1日約1500㎡地盤改良、
路上再生路盤工が完了です
改良は完了ですが、
その日の夕方からは道路は開放しないといけないので
改良が済み次第、路盤を仕上げます
仕上がったらディストリビュータにて乳剤を散布
(いわいる砕石とアスファルトの接着剤)
そして最後に舗装
1次転圧、2次転圧と仕上げて完了です
いろんな情報はこちらから
にほんブログ村
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします

縁石が左側の歩道側で約L=150mあります。

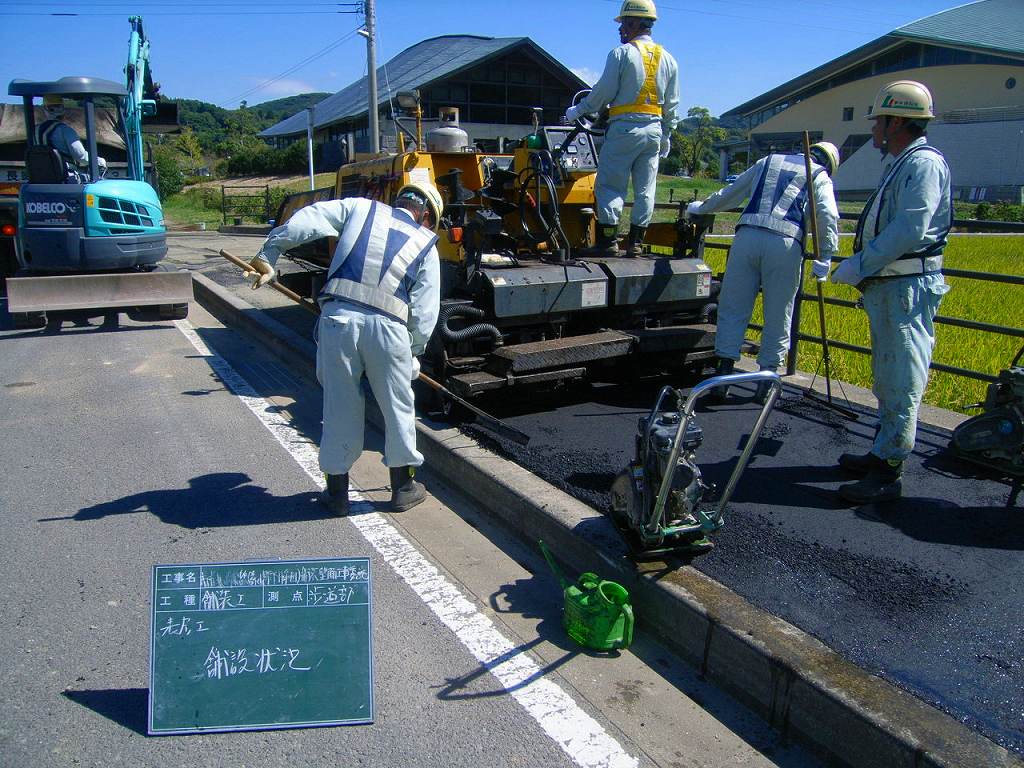

完了した側溝の横の埋戻した砕石を転圧します。
型枠を入れ基礎コンクリートの生コンを打設します。
駐車場の乗入部が8ヶ所ありましたが、
約L=130m2日間で布設完了です。
残りは縁石の裏に止めコンクリートの生コンを打てば
反対車線の右側の歩道内の管渠型側溝(400)へと
工程を進めていきます。
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします
ようやく予定どおり左側の側溝布設が完了しました。
工区の終点なので既設の側溝の排水を止めたら
大変なことになるので仮設パイプをつないで埋戻ます。
明日からは今まで布設してきた側溝の上に
縁石を設置する予定です。
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします

BHで既設の側溝を撤去しながら、
もう1台のBHで床堀し、
基礎砕石を入れ転圧完了します。
撤去し終わる頃には後は側溝を布設するだけの状態まで進んでいます。
布設しながら、あいたBHで埋戻をしていきます。
規制時間が限られているので施工段階は同時進行です。
あとで沈下しないよう何回も転圧します。
車道側と駐車場の入口は宇木建設㈱の舗装班の
他現場の人員の空いた時間に来てもらってチョコチョコ仮舗装をしていきます。
あと1日で管渠型側溝(300)は完了です。
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします
歩道の右側から施工していたが、
ガス管と水道管が布設する場所に横断しており、
布設できなくなり反対車線の左の歩道から施工するように変更した。
左の車道と歩道の境界の管渠型側溝を布設している間に
ガス・水道の切替をしてもらい、工事の流れが止まらぬ様段取り替えです。
工事延長がL=180mあるので1日30m施工し、約1週間で次の縁石の工程です。
