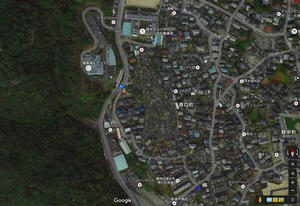

今週日曜日から着工した諫早飯盛線
下請工事ですが今月いっぱい1班はここでお仕事
夜間工事での車道打替工事
夜間規制して1日100㎡現道の舗装版撤去し
65㎝掘削して
Fe石灰処理35㎝(2層)して路盤20㎝(2層)して
舗装5㎝(基層1層)
して段差をなくして朝には規制解除
その繰り返して最後に表層工で完了です
その前に歩道や取付道路もして完了でした
ご安全に!
