道路も長年利用するとずいぶんイタんできます。
そのために維持修繕工事をします。
現場の状況にあわせ
いろんな工法がありますが、
一般的な生活道路では
既存のアスファルトを撤去して
もう一度、舗装し直す工事で十分です。
(その痛み具合の状況・原因によりますが)

今回は天神町!

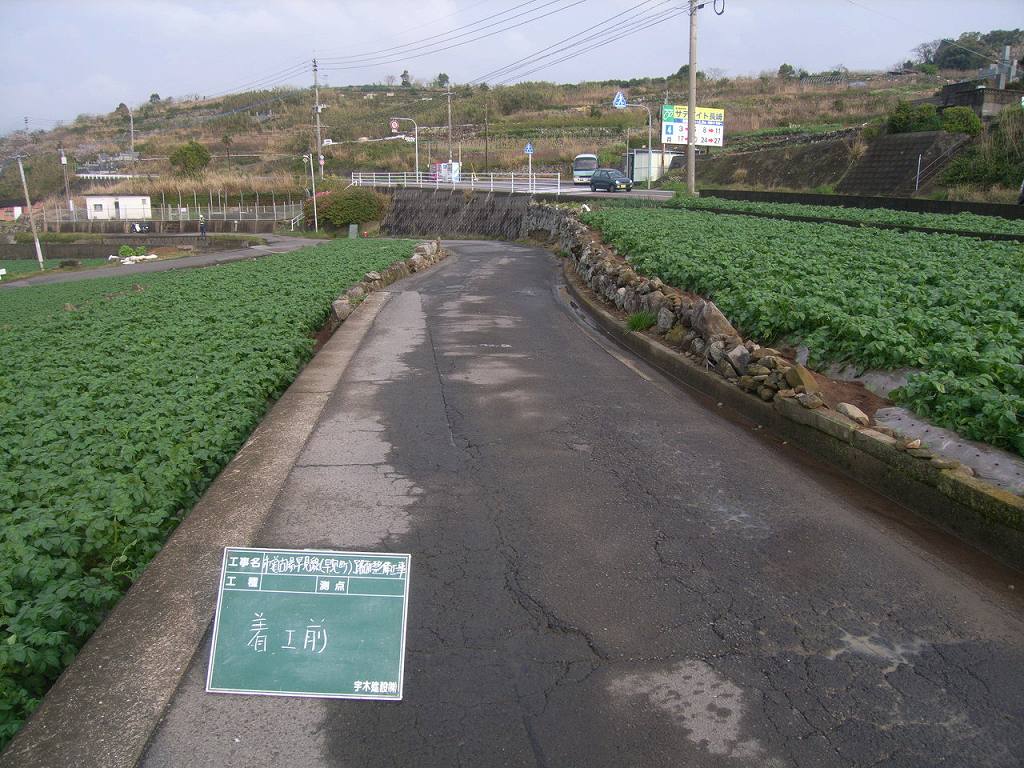

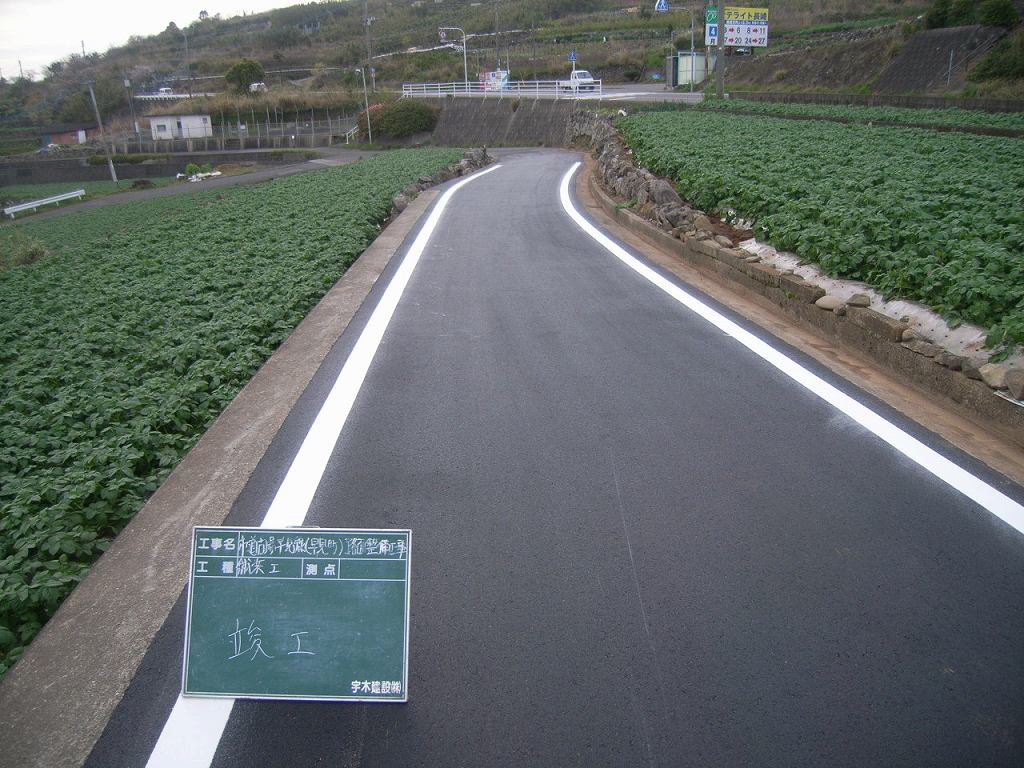

着工前 完 成
着工前 完 成
着工前 完 成

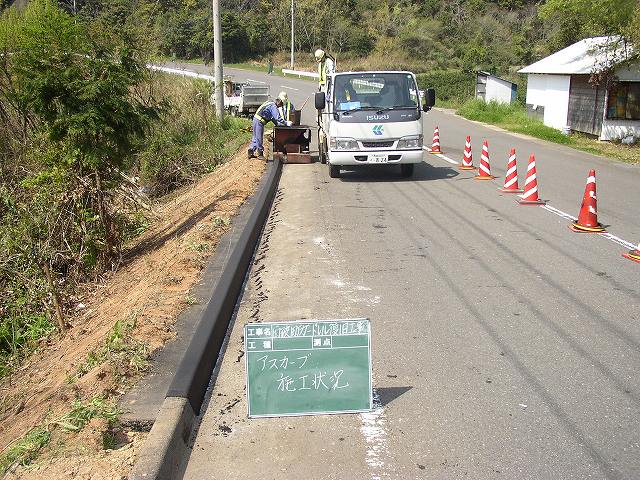

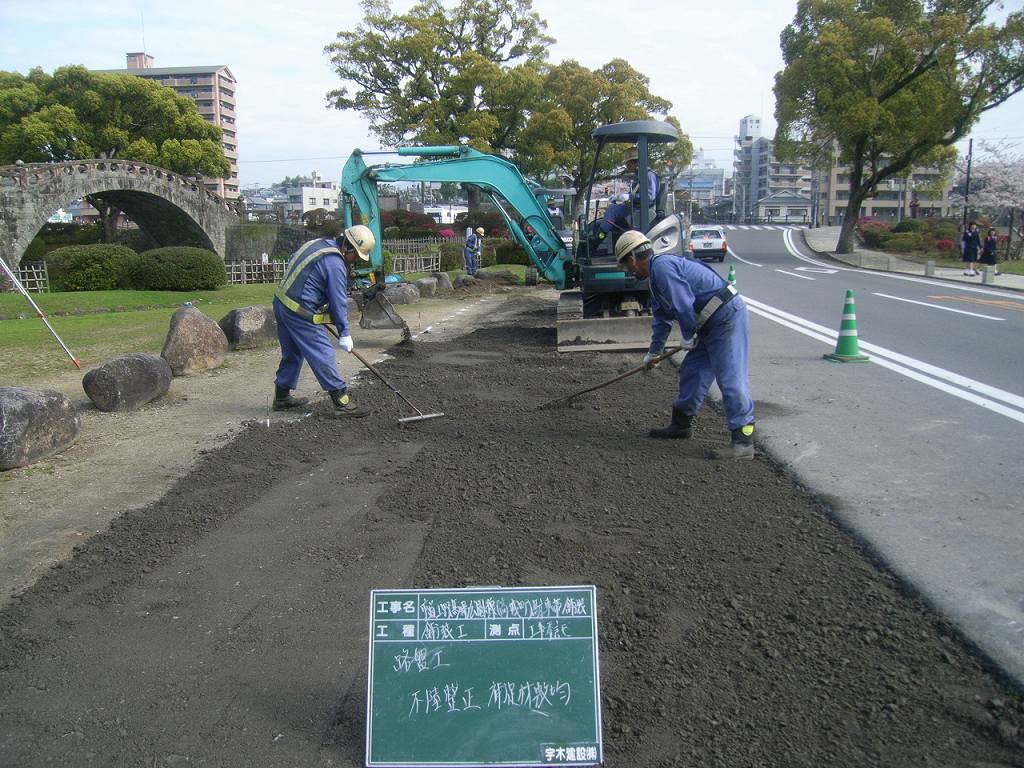

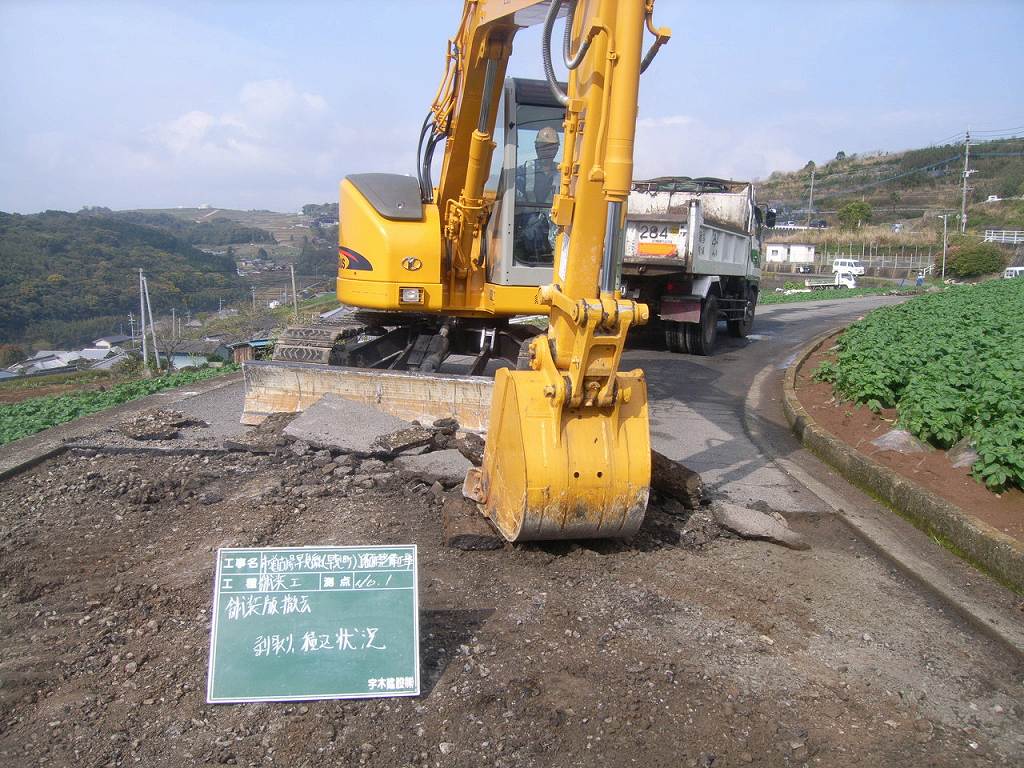

既存のアスファルトを撤去します。
路盤を不陸整正し転圧し、締固めます。

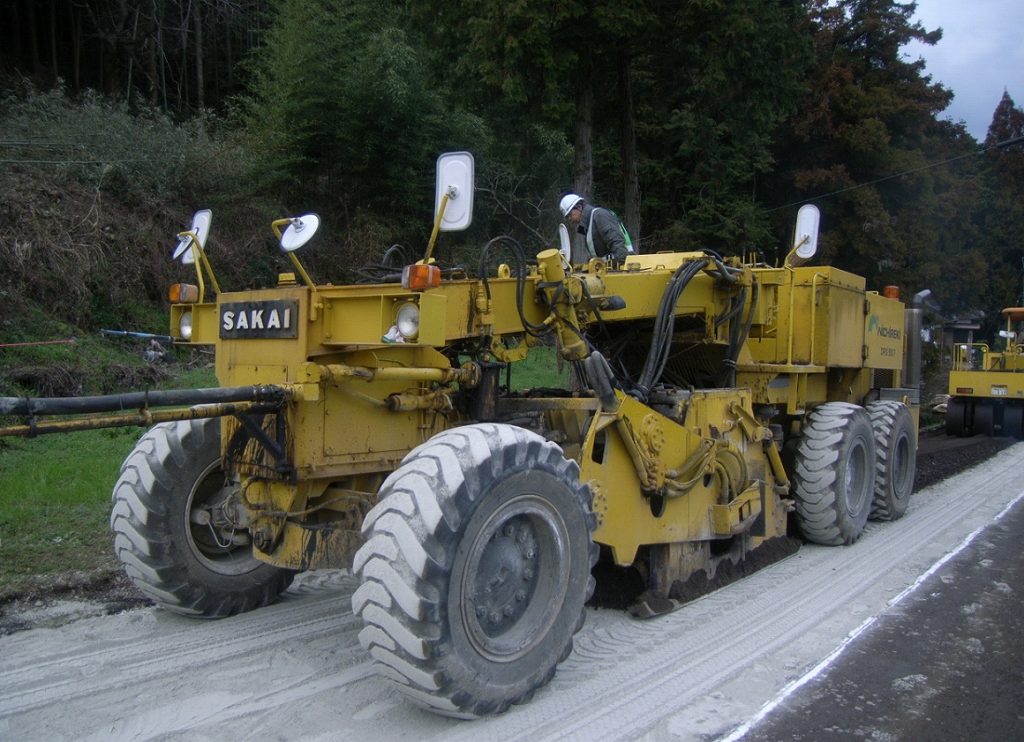

アスファルト乳剤をむらなく散布します。

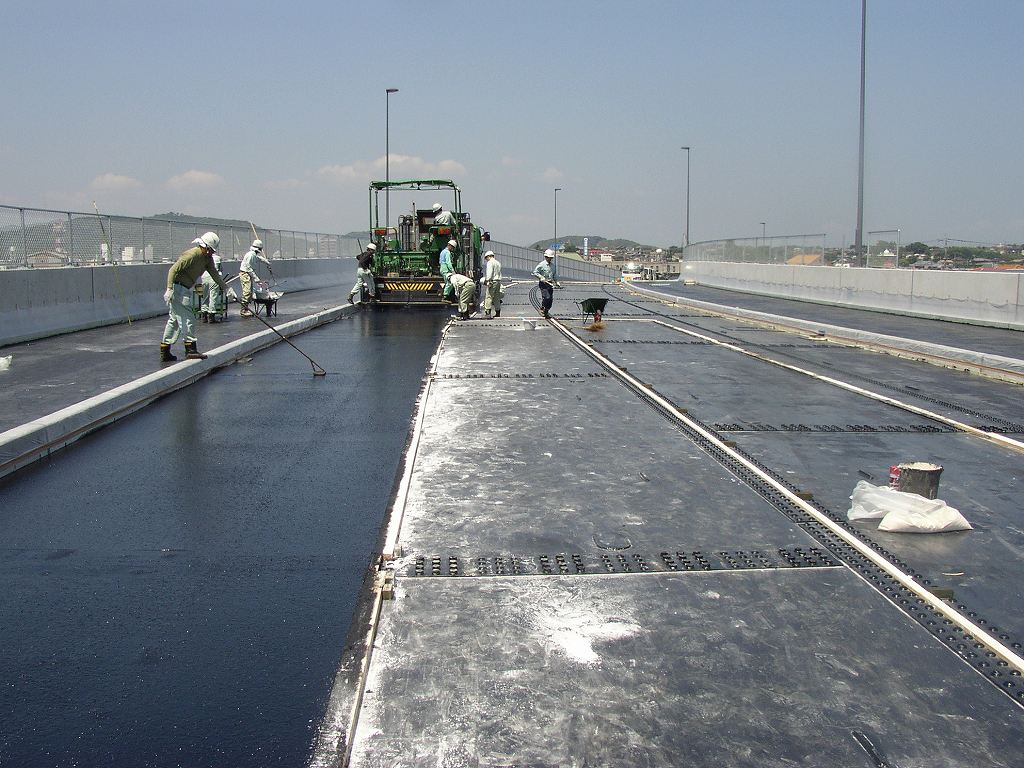

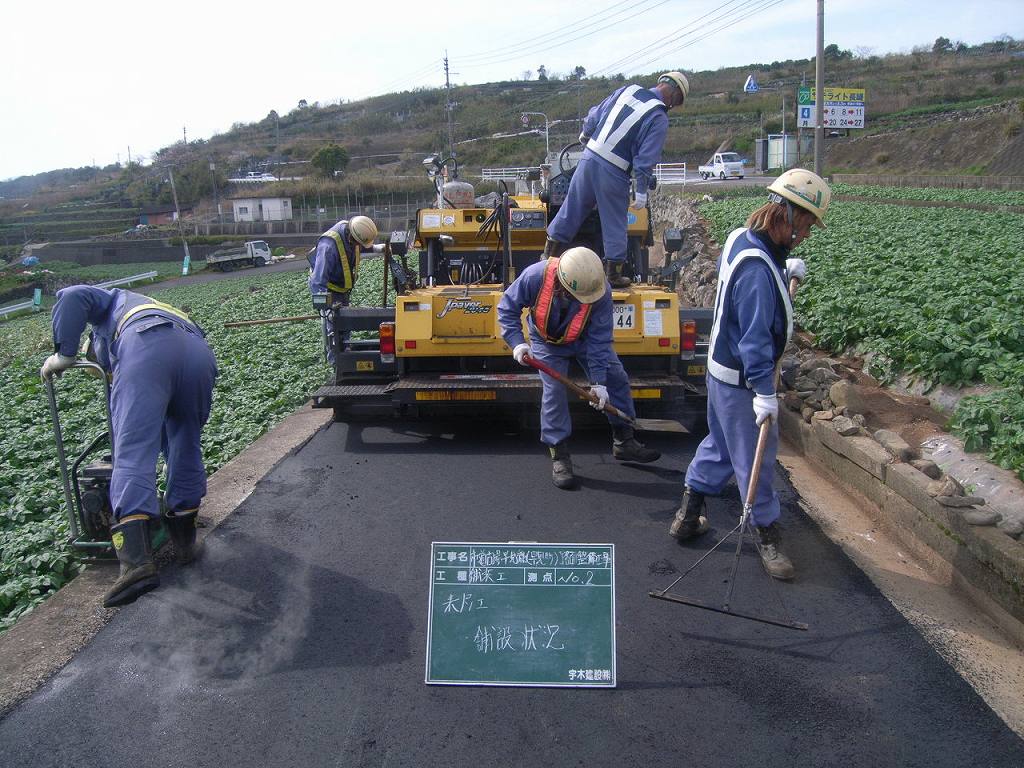

舗設状況。

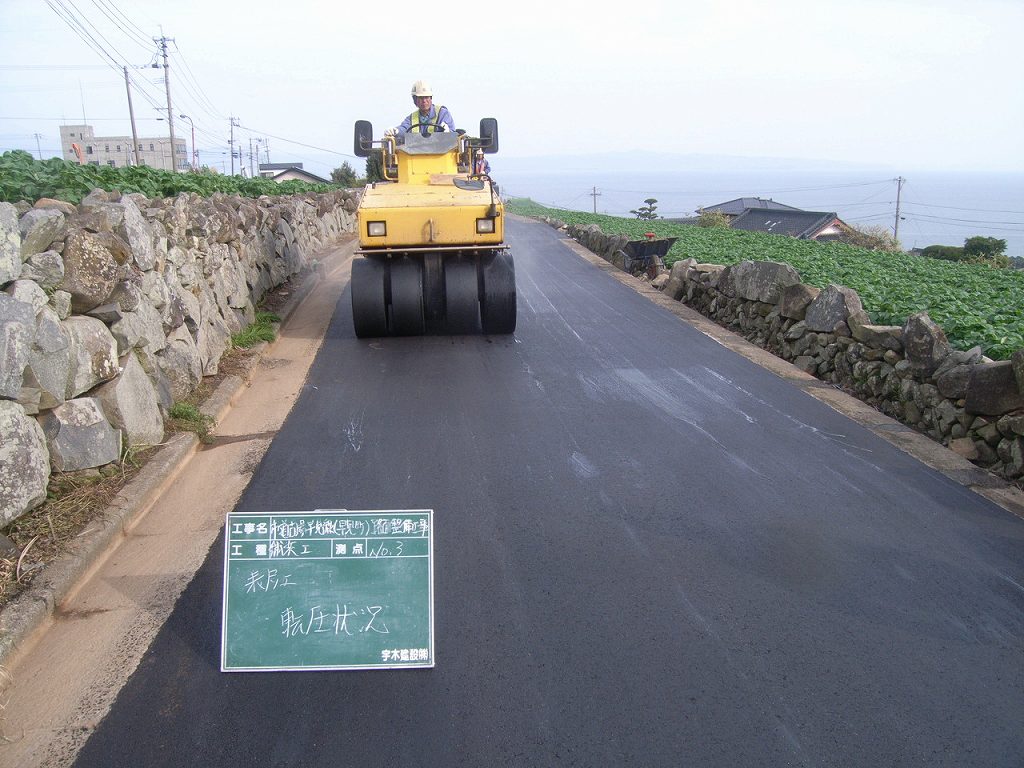

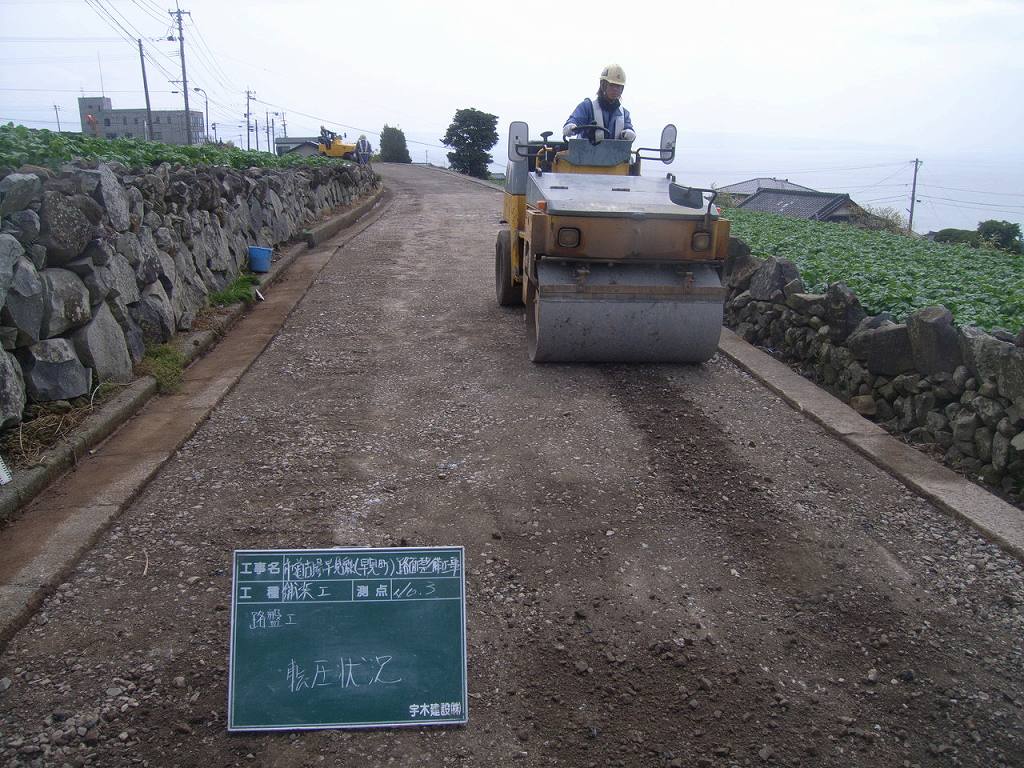

1次転圧。

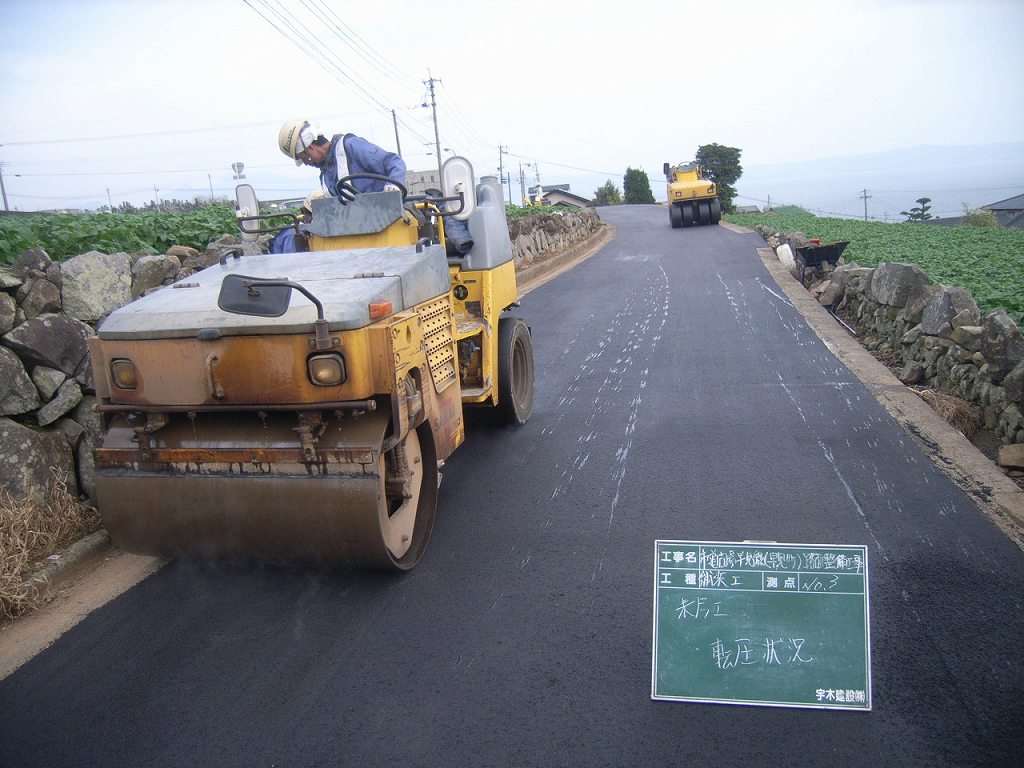

2次転圧。

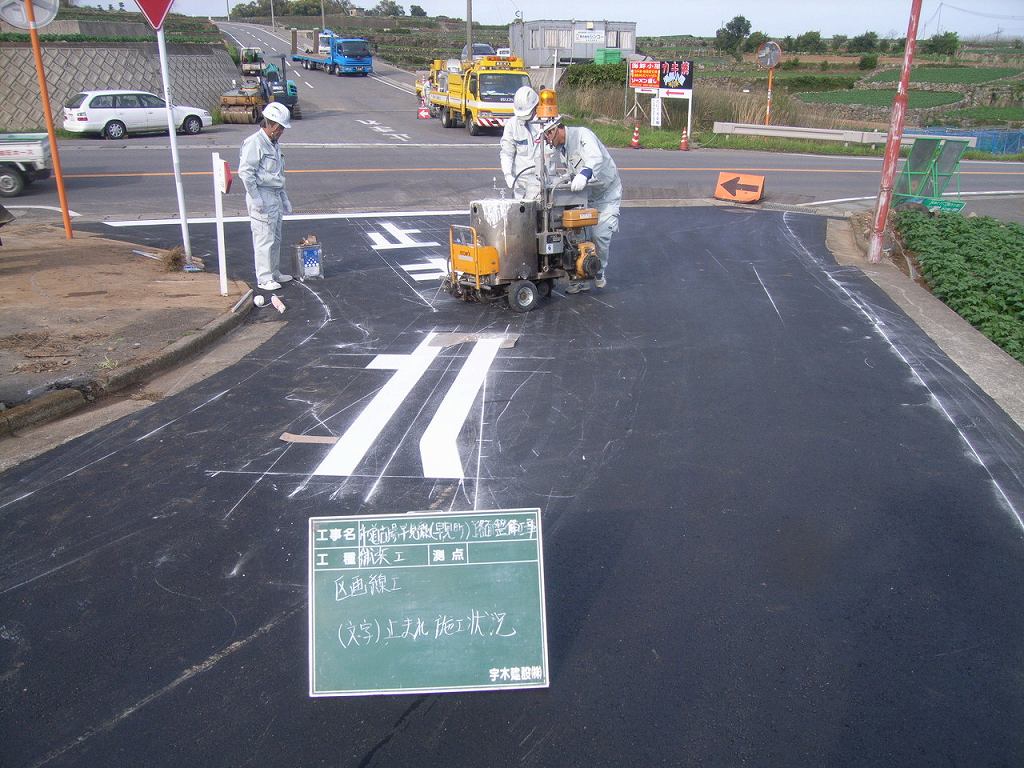

ラインを引いて完了です。

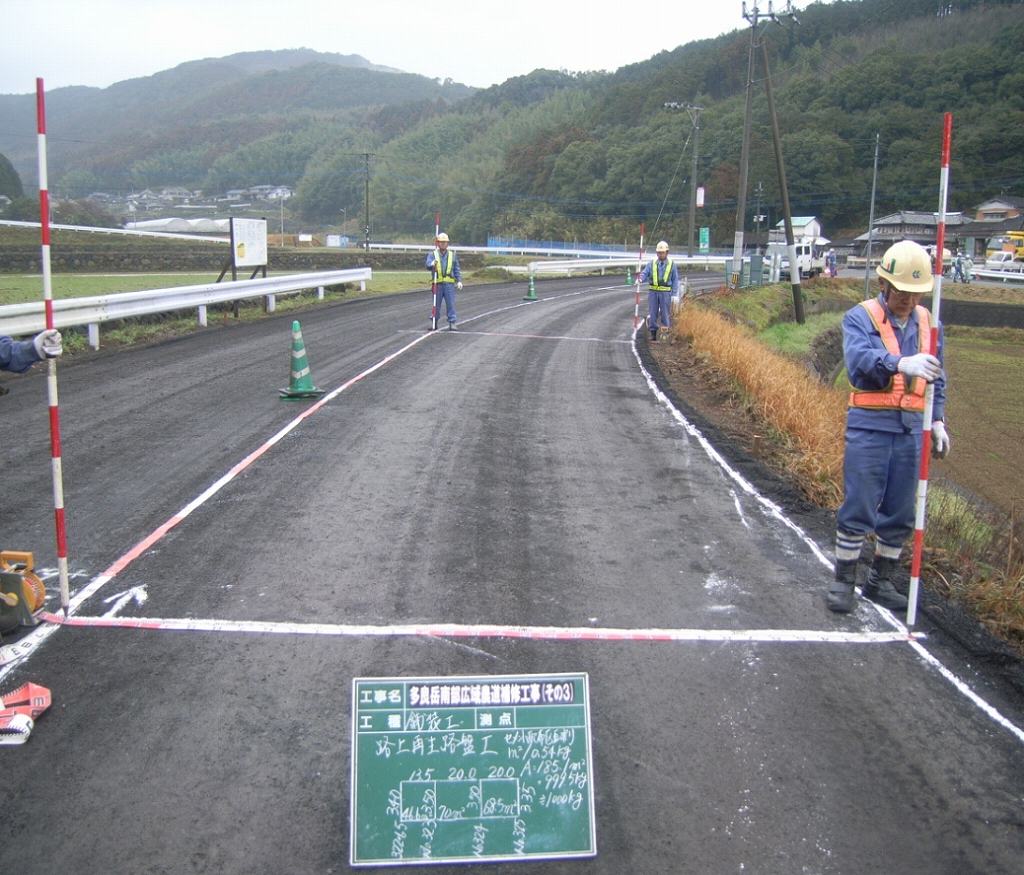

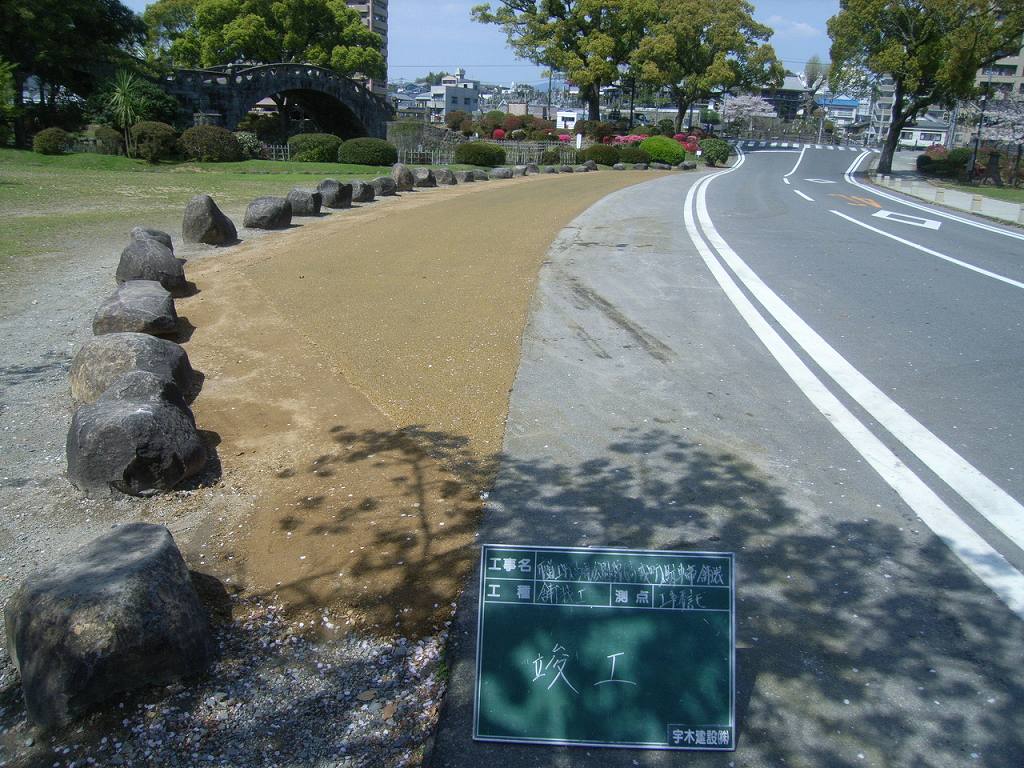

約300㎡、ラインまで一日で無事終了し、

きれいな道路になりました。
いろんな情報はこちらから

にほんブログ村
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします

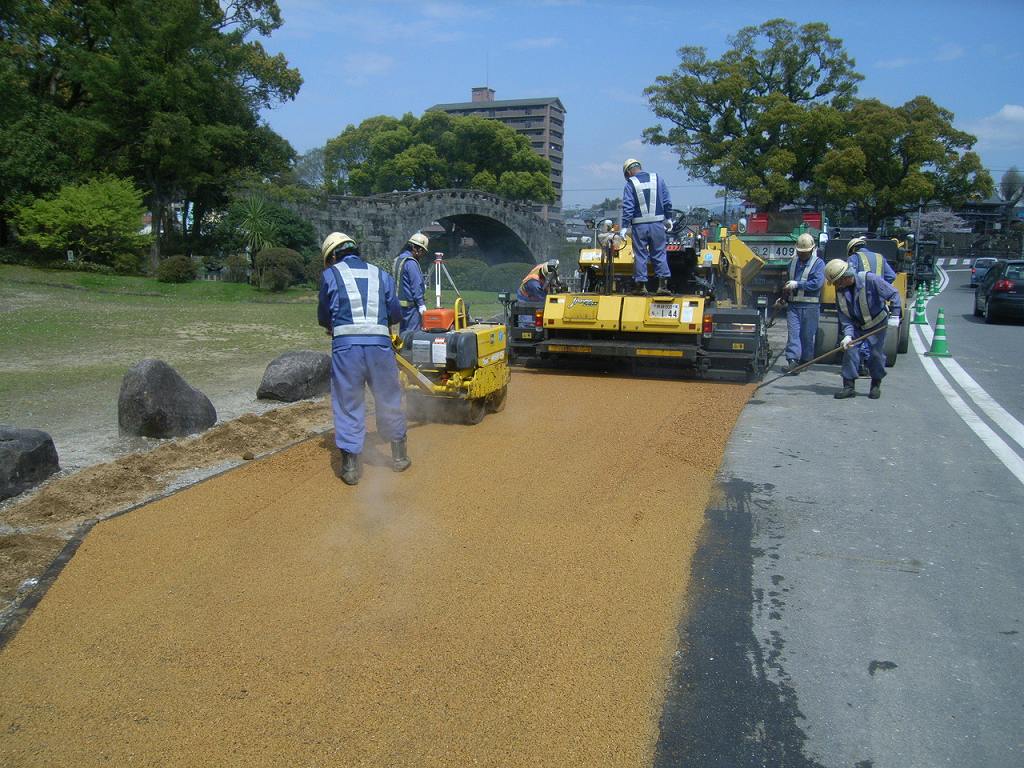

路上再生路盤工
があります。

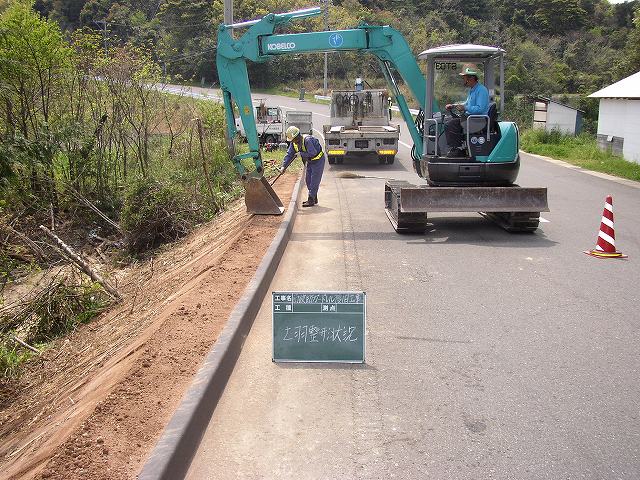

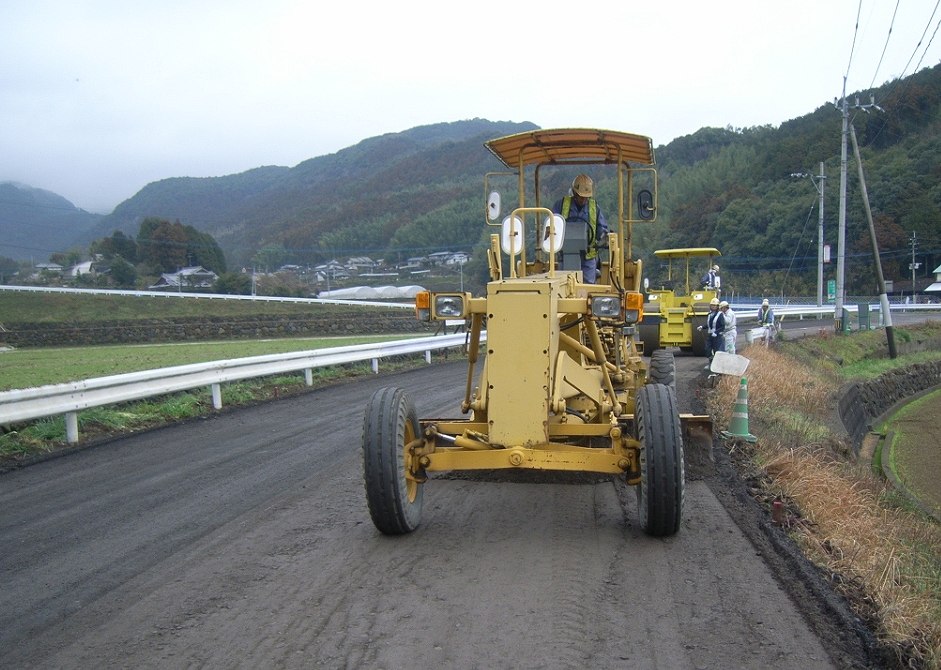

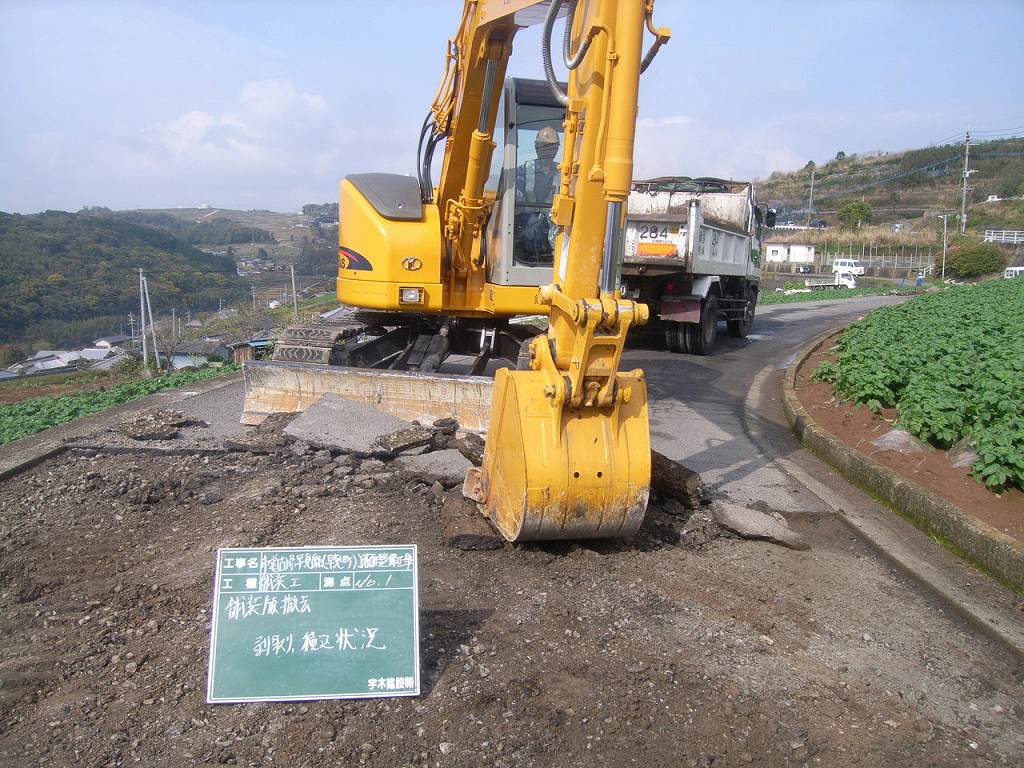

既設の舗装版を撤去します。

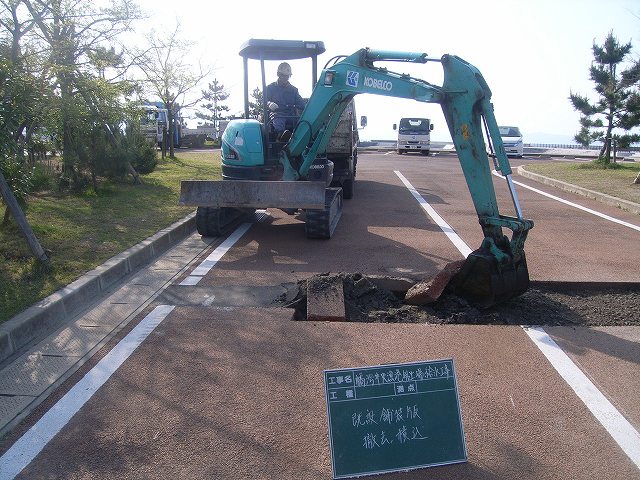

今回は切削機にて撤去
(1日で2700㎡撤去)

既設の路盤(砕石)に地盤改良材を混ぜるために、区割りします。

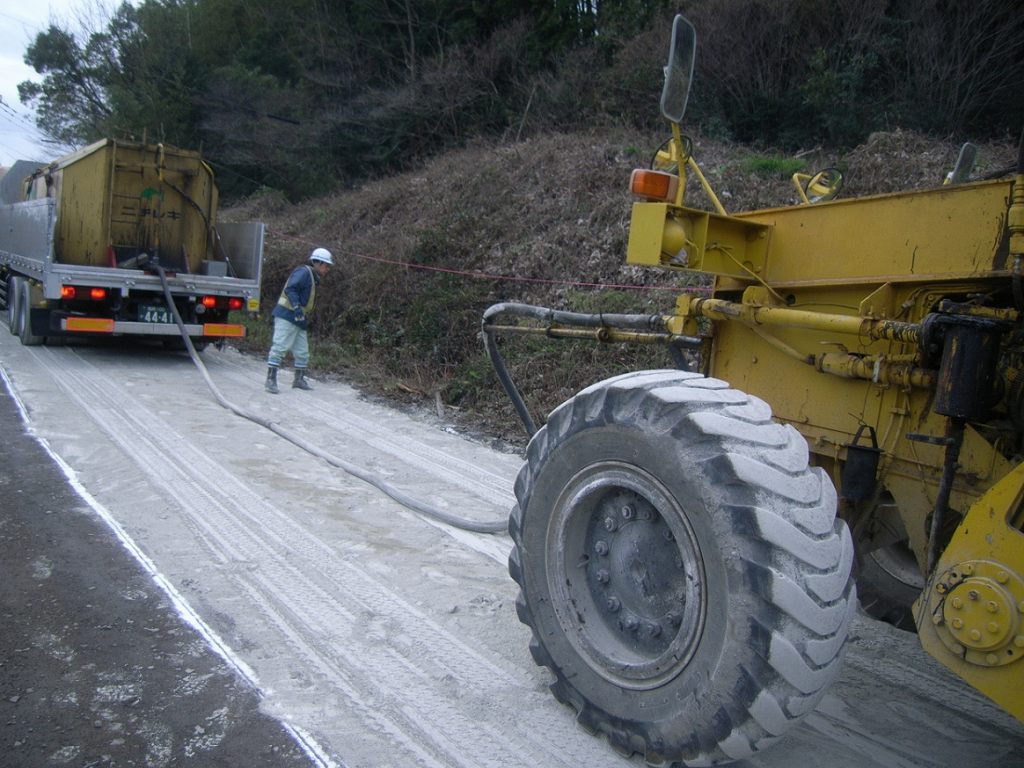

改良材を散布します

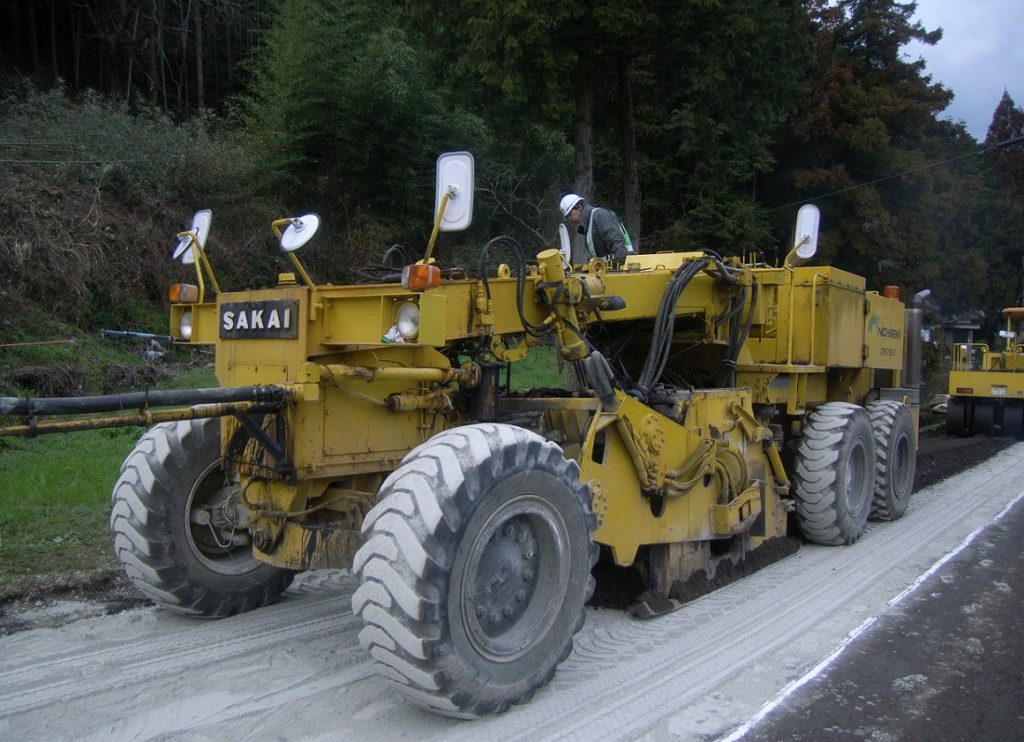

スタビライザにて混合です
(40cm混合)
今回はアスファルト乳剤も一緒に混合です

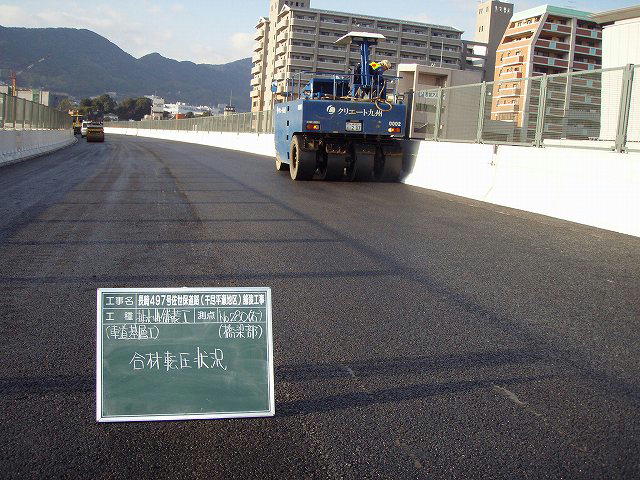

1日約1500㎡地盤改良、
路上再生路盤工が完了です
改良は完了ですが、
その日の夕方からは道路は開放しないといけないので
改良が済み次第、路盤を仕上げます

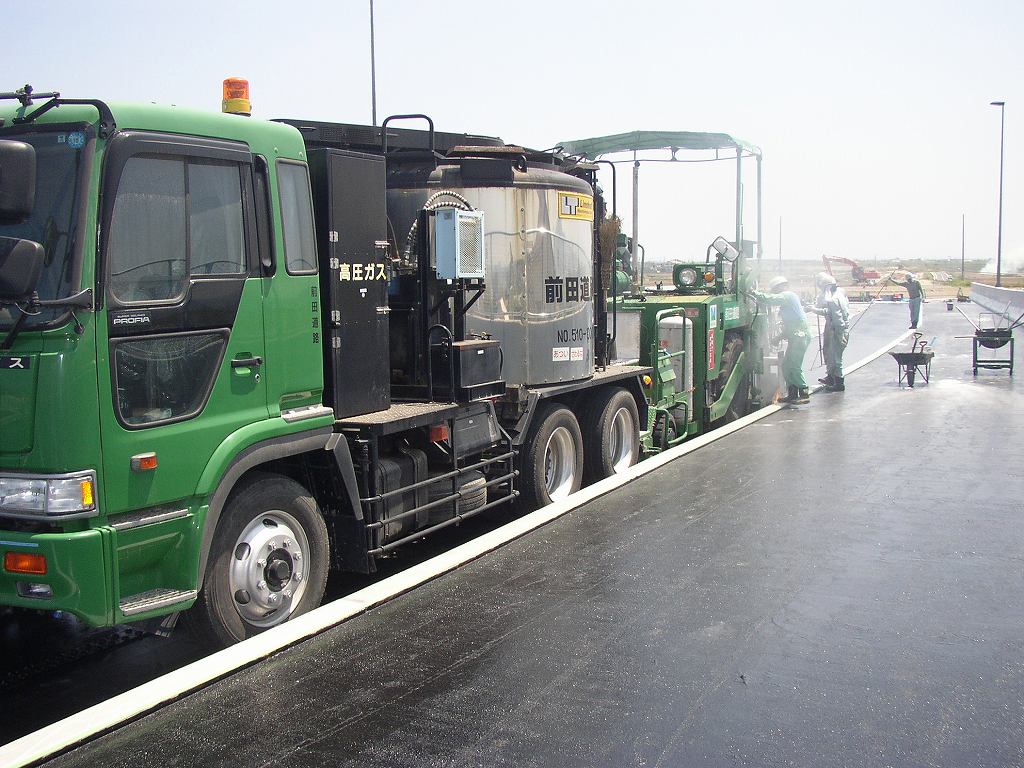

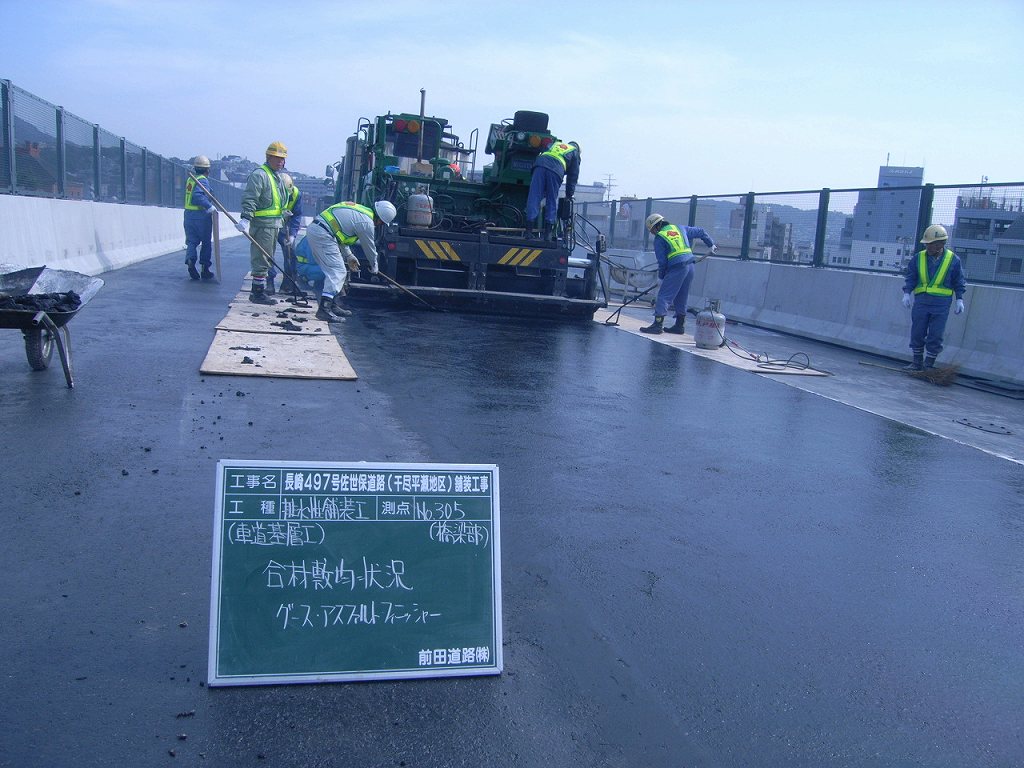

仕上がったらディストリビュータにて乳剤を散布
(いわいる砕石とアスファルトの接着剤)

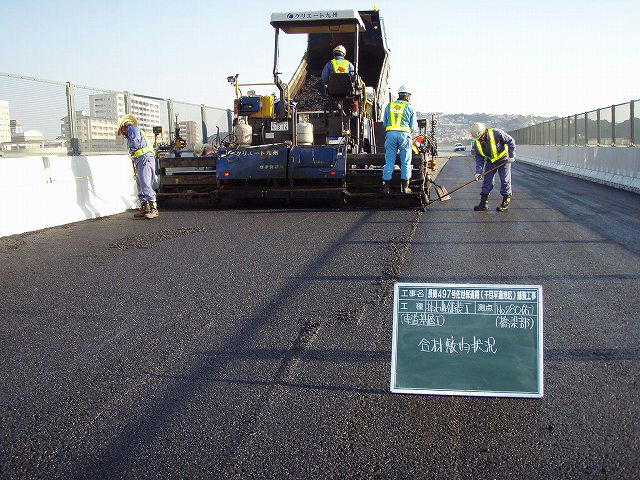

そして最後に舗装
1次転圧、2次転圧と仕上げて完了です
いろんな情報はこちらから

にほんブログ村
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします

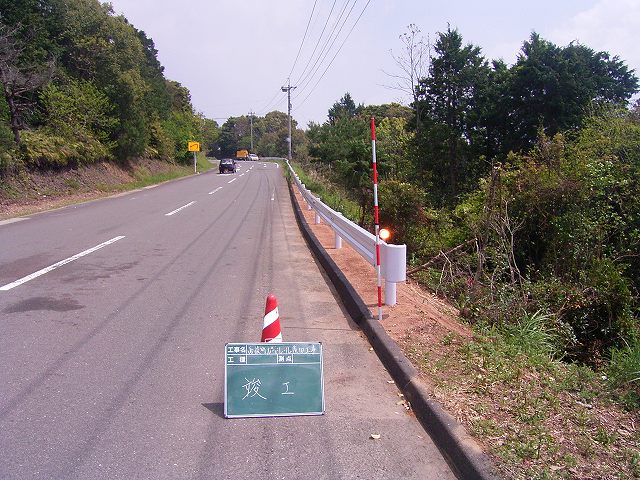

先週から着工した

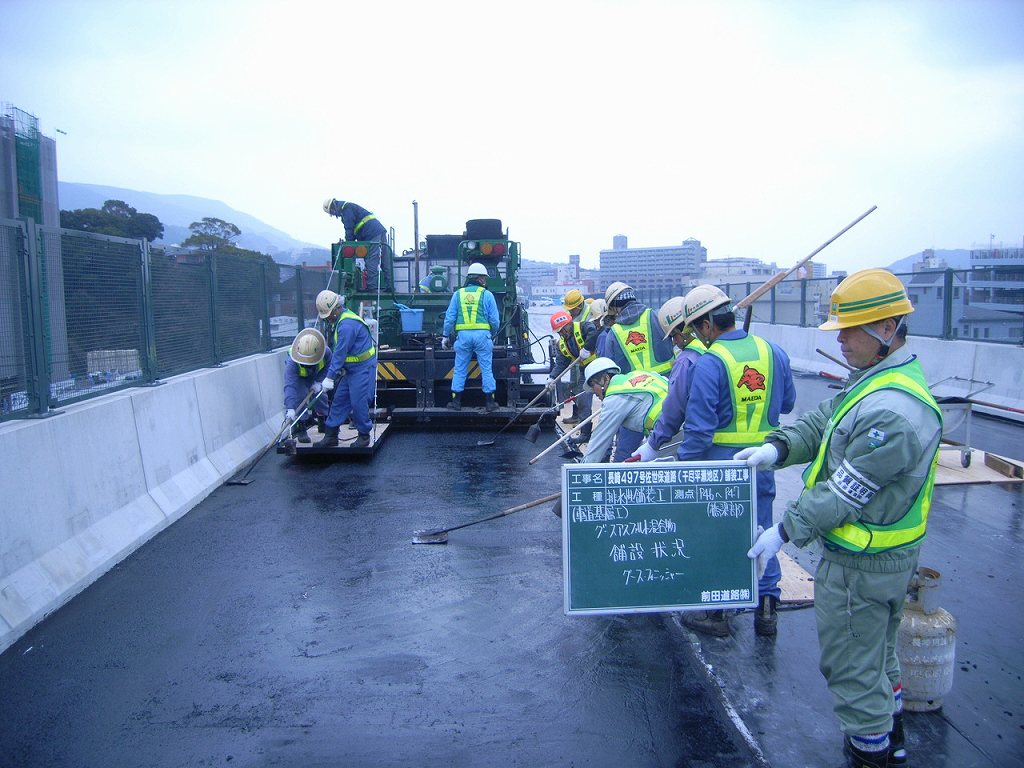

下水道工事の復旧舗装
現場は、みかんで有名な多良見町の伊木力地区
天気予報は昼から雨・・・
元請さんが現道の舗装版を撤去し始め
急にまわりが薄暗くなり

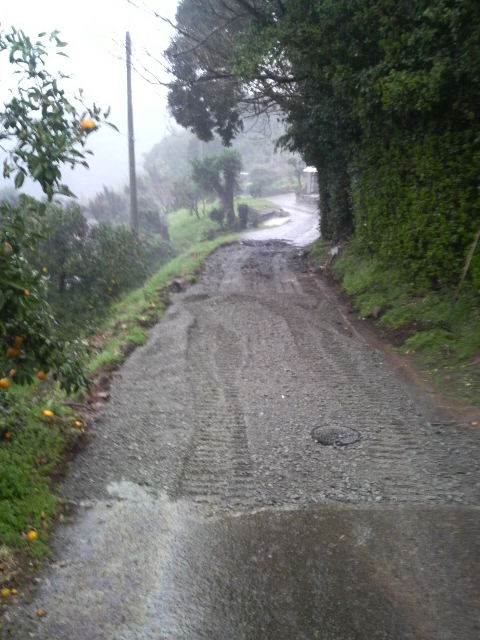

大雨!
現場が詰まっているのに今日は
20m舗装版撤去して補足材の砕石を入れただけ・・・
ここの現場、他の2ヶ所もやむ得ず中止しましたが
1ヶ所は雨でも片付けや雑工が出来る現場が
あったので全員移動です
工期は決まっているが天気にはかないません
なんとか終わらせるのに知恵を絞らないといけない
と、言っても人員増員の2班施工か、
残業しかないのですが・・・
3月中はいい天気が続きますように!
「じょ~むな毎日」
いろんな情報はこちらから

にほんブログ村

にほんブログ村
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします

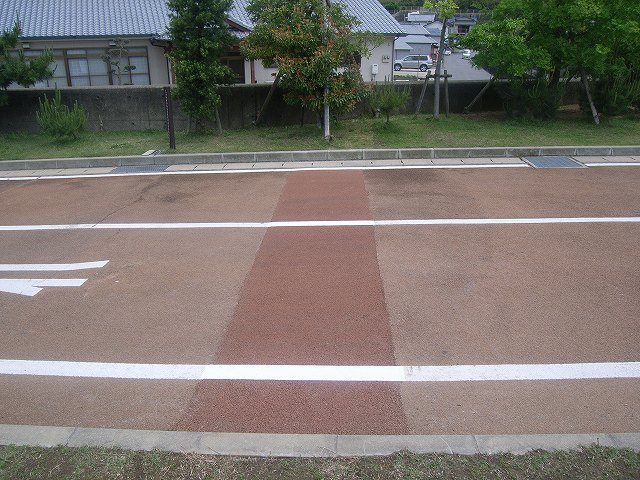

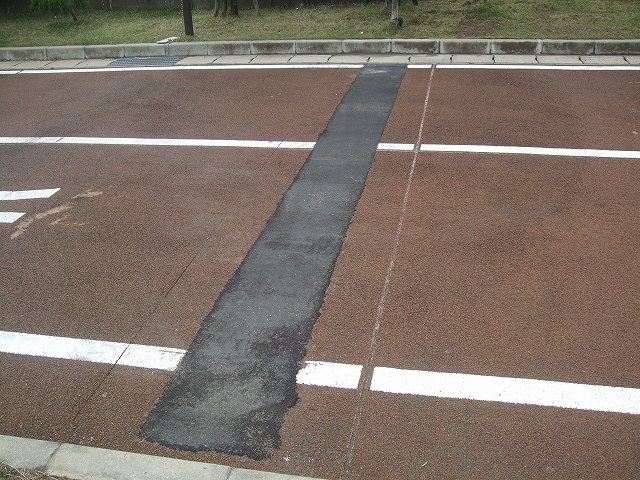

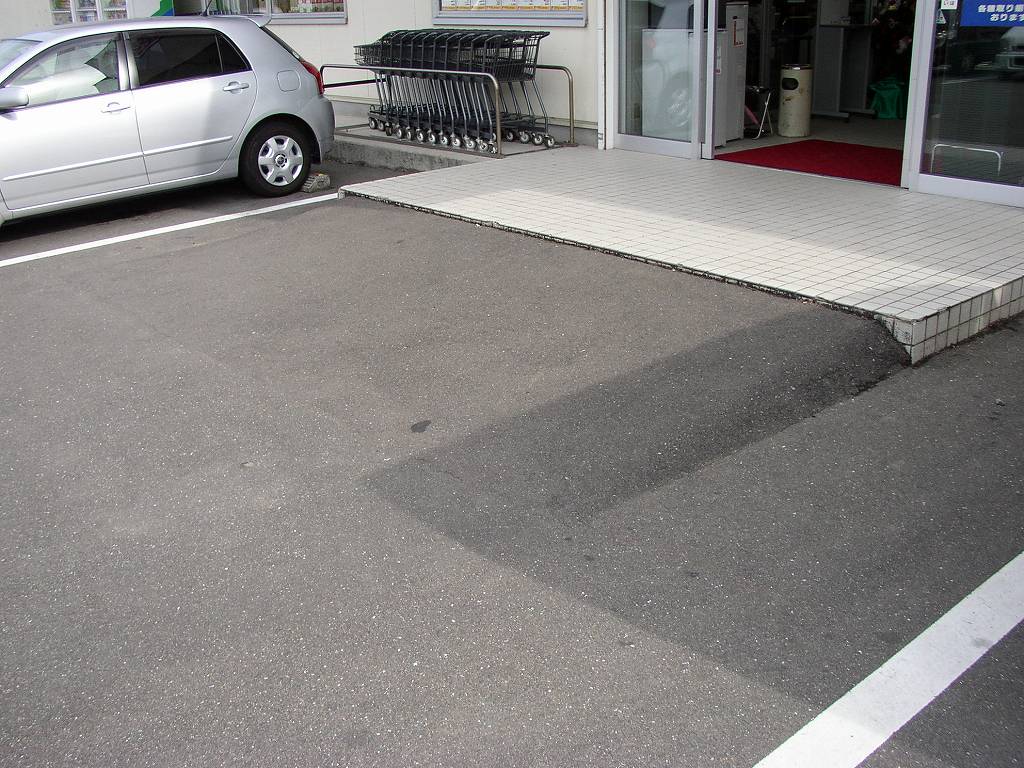

空地の駐車場の舗装工事。A=300㎡
水勾配を1.5%とると奥を30cm上げないといけない・・
なので、

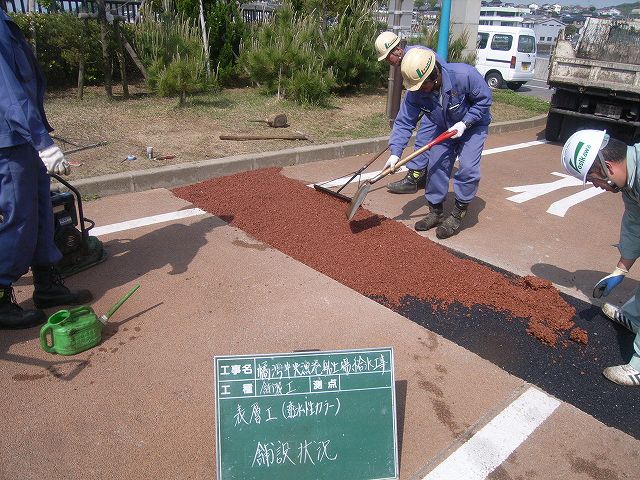

透水性アスファストで施工!
駐車場は車が切り返したりするので、ゴム入りです。
↓

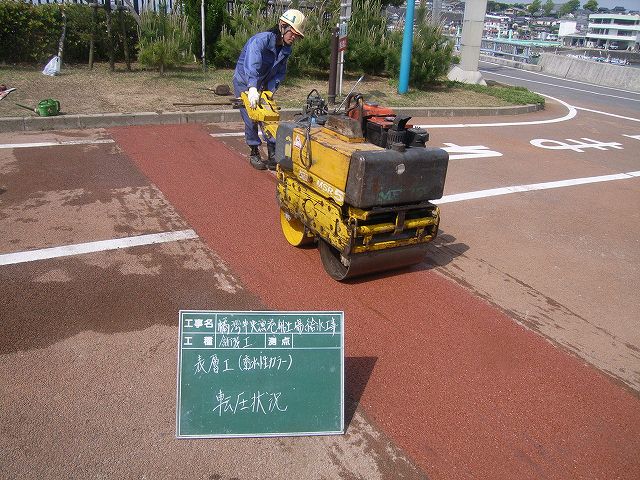

施工中はこんな感じ
表面の仕上りは普通のアスファルトに比べ
気を使わなくて良いのですが、
施工時のアスファルト温度管理が普通の倍、
気を使います。
少しでも冷えると駐車場として使用し始めると
表面がすぐにボロボロになります。
今回も1日で、うまく仕上がりました。
↓
いろんな情報はこちらから

にほんブログ村
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします
機械、車両の一斉点検をおこなってます。
が、点検したにもかかわらず
故障、ゴミ、オイル・・・
「誰や?ちゃんと責任もって点検してるのか?」
車両は毎日、「車両管理簿」を記入してますが
いまいち責任感が・・・
なので、点検簿に記入する事に!
面倒でいちいち書かんでも・・・
と、思うのは最初だけ!
これが当たり前になり、
故障などは減っていくのです。
ちゃんとやっている会社はやっています。
今日からでも出来ることは
取り入れてすぐにでも実行です!
いろんな情報はこちらから

にほんブログ村
「宇木建設株式会社」
長崎県諫早市小野島町2335
道路、舗装工事、庭の工事、下水道工事
身近な小さな工事からサポートします
